Jak se mění průtah Libercem: Nahlédněte do zákulisí rekonstrukce I35

Kateřina Jiroušová
28/05/2025

Rekonstrukce silnice I/35, která prochází srdcem Liberce, patří mezi nejvýznamnější dopravní projekty současnosti v regionu. Náročnost této stavby spočívá nejen v rozsahu prací, ale i v nutnosti zachovat co největší plynulost provozu v zatížené dopravní tepně. Od tunelu přes mostní objekty až po protihlukové stěny – každá etapa vyžaduje precizní přípravu, mezioborovou koordinaci a špičkovou realizaci. Přinášíme aktuální přehled o tom, co se již podařilo a na čem se intenzivně pracuje k datu 20. května 2025.

Rekonstrukce Tunelu – hlavní stavební objekty

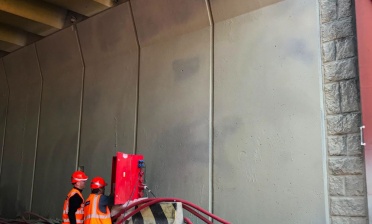

Aby mohla začít plná rekonstrukce tunelu, bylo nejprve nutné provést opatření v podobě zajištění správné funkčnosti informačního systému, tak aby byla zajištěna bezpečnost provozu.

Úprava portálů

Na jižním i severním portálu tunelu byla realizována demolice stávajících říms a betonových konstrukcí. Následovaly výkopové práce a zhotovení nových železobetonových úložných prahů. Aktuálně probíhá betonáž úložných prahů pod římsy nad vozovkou.

Sanace tunelu

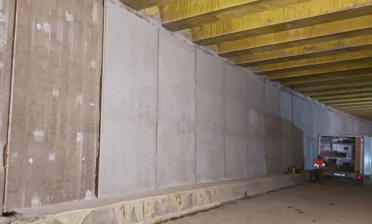

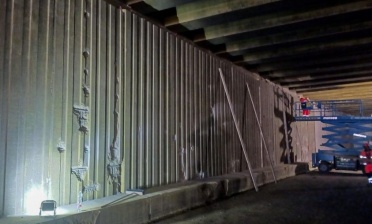

V rámci sanace tunelové trouby byly odstraněny poškozené a uvolněné části betonu. Před samotnou opravou povrchů byly provedeny náročné přípravné práce – tryskání a pískování vnitřních stěn a stropu tunelu. Na vnější stěně je již dokončena jak hrubá, tak jemná reprofilace. U vnitřních stěn byly práce posunuty do fáze opískování, zatímco na stropní části tunelu právě probíhá tryskání.

Odlučovač ropných látek

Na tomto objektu byly dokončeny výkopy s pažícími pracemi a následovalo osazení odlučovače ropných látek a šachet. Aktuálně zde probíhají finální zásypy a dokončovací práce.

Most ev. č. 35-018..2

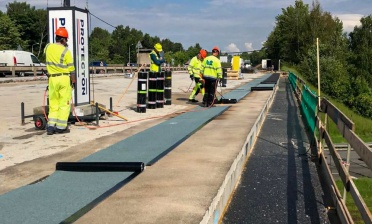

Na mostě č. 35-018..2 proběhly kompletní demoliční práce zahrnující odstranění říms, protihlukových stěn, závěrných zdí, přechodových desek a dilatačních závěrů. Vnitřek nosné konstrukce prochází sanací a současně probíhá velmi technicky náročné dodatečné předpínání nosné konstrukce. Tato činnost zahrnuje armování, bednění a betonáž speciálních prvků – deviátorů. Dokončení těchto prací je plánováno na 26. května 2025. Součástí přípravy mostovky byla také vyrovnávka a úprava příčných sklonů pro zlepšení odtoku vody z konstrukce.

Protihluková stěna

V tomto úseku byla dokončena demolice starých konstrukcí a provedena celá řada bouracích a výkopových prací pro výstavbu nové protihlukové stěny.

Mosty ev. č. 35-020..2

Na tomto mostě byly odstraněny všechny asfaltové a izolační vrstvy, včetně říms, závěrných zdí a přechodových desek. Následně bylo provedeno důkladné čištění povrchu mostovek, které tvoří základ pro další fáze obnovy mostní konstrukce.

Zeď u mostu č. 35-020..2

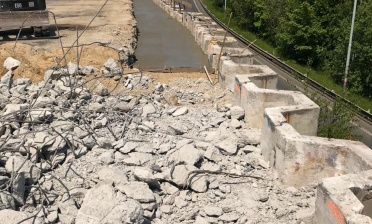

V rámci tohoto objektu byla provedena demolice říms a hloubení základů. Po realizaci výkopových prací byl vylit podkladní beton. V současnosti probíhá pečlivé vybourávání všech uvolněných a degradovaných částí zdi před její následnou sanací. Dokončení této činnosti je plánováno na 23. května 2025.

Přestože je celá rekonstrukce technicky i organizačně velmi náročná, stavební práce na průtahu I/35 Libercem zatím probíhají dle plánu. Postup na jednotlivých objektech – od sanace tunelu přes obnovu mostů až po výstavbu protihlukových opatření – ukazuje, že projekt má pevně stanovený směr i tempo. Za tímto úsilím stojí precizní projektové řízení, zkušené realizační týmy a pečlivá koordinace všech složek. Díky tomu se můžeme těšit na bezpečnější, modernější a funkčnější dopravní infrastrukturu, která bude dlouhodobě sloužit obyvatelům i návštěvníkům Liberce.

Autor článku: Ing. Tomáš Zikmund, jednatel společnosti TES Consulting, s.r.o.
Hlavní Technický dozor stavby: Ing. Miroslav Blažek, jednatel společnosti BUNG CZ, s.r.o.

Kategorie
Kontaktujte nás
Bc.
Adéla
Hajská
Referentka personálního oddělení
+420 487 070 467
adela.hajska@valbek.eu
Nabídka práce

Hledáme 3D grafika, kreativce na juniorní i seniorní pozici!

Volné pozice

Poslední přidané články
Tradice, symbolika a přání bezpečné práce. Tunel Poříčí u Trutnova má novou patronku. Slavnostního požehnání sošky sva...
K. Jiroušová
07/11/2026
Každý den po nich projíždějí tisíce vlaků a miliony cestujících. Na první pohled přitom železniční trať vypadá jednodu...
K. Jiroušová
28/10/2026
Jeho profesní příběh je spojený nejen s významnými dopravními stavbami, ale také s historií a rozvojem Skupiny Valbek....
K. Jiroušová
21/10/2026
Sloučení společností, nové manažerské role i přesun odborných týmů. Začátek nového fiskálního roku přinesl ve Skupině ...
K. Jiroušová
14/10/2026
O projektu
Obory
Novinky
Redakce

Valbek Story je informační portál v oblasti projektování, infrastruktury, stavebnictví a nových technologií. Představuje práci a úspěchy významné středoevropské projekční a inženýrské kanceláře Valbek-EU, a.s., jejích dceřiných společností a partnerů. Pokud nám chcete cokoliv sdělit, zeptat se, nabídnout své postřehy, kontaktujte redakci.

Svatá Barbora bude bdít nad výstavbou tunelu Poříčí
07.11.2026
Koleje nejsou jen dvě kolejnice vedle sebe. Co všechno se skrývá za železni...
28.10.2026
Osobnost, která pomáhala formovat Valbek. Ing. Milan Koloušek získal bronzo...
21.10.2026

+420 487 070 435
marketing@valbek.eu
Vaňurova 505/17, Liberec

Chcete s námi spolupracovat? Připravujeme skvělé projekty, a stále máme zájem o kvalitní spolupracovníky. Kontaktujte nás.

Ochrana dat
Ochrana osobních údajů
Cookies

Cookies
Webové stránky používají cookies, díky kterým je prohlížení stránek příjemnější a snazší. Ke zpracování některých cookies potřebujeme od vás souhlas, který dáte kliknutím na "Přijmout vše", nebo nastavte jednotlivě v "Nastavení souborů cookie“. Více informací najdete zde.

Odmítnout vše     Nastavení cookie     Přijmout vše
